Загрузка постов автосервиса: почему занято не значит эффективно
Разделите рабочее время, ожидание и занятость поста. Таблица статусов и планирование по ресурсам помогут уменьшить задержки в автосервисе.
Схема к статье · можно увеличить
Скачать схемуАвтомобили стоят на всех подъёмниках, а готовых заказов к вечеру мало. Внешне станция загружена, но часть машин ждёт согласования, деталей или специалиста. Для управления нужно видеть, чем занят ресурс, а не только сколько автомобилей находится в цехе.
Выберите единицу планирования
У поста, механика и специального оборудования есть собственная доступность. Запись на ремонт должна учитывать все необходимые ресурсы. Свободный подъёмник не поможет, если единственный диагност занят, а нужный инструмент используется на другом автомобиле.
Начните с простого расписания по интервалам. Для заказа укажите ожидаемые работы, исполнителя, ресурс, наличие деталей и следующий этап. Фактическую длительность сохраняйте отдельно от проданных нормо-часов: смешение этих величин делает планирование неточным.
Введите понятные причины ожидания
| Статус | Что требуется для продолжения | Кто контролирует |
|---|---|---|
| Ожидает согласования | Ответ по конкретной версии предложения | Приёмщик |
| Ожидает деталь | Подтверждённая поставка и проверка соответствия | Ответственный за запчасти |
| Ожидает специалиста | Доступность нужной компетенции | Руководитель смены |
| В работе | Выполнение согласованной операции | Исполнитель |
| На проверке | Контроль результата перед выдачей | Назначенный проверяющий |
Статус без ответственного быстро превращается в справочную подпись. У ожидания должны быть причина, время начала и ближайшее действие. Не требуйте от механика постоянно обновлять сложную анкету: набор полей должен помогать работе, а не отнимать её время.
Посчитайте полезное использование отдельно

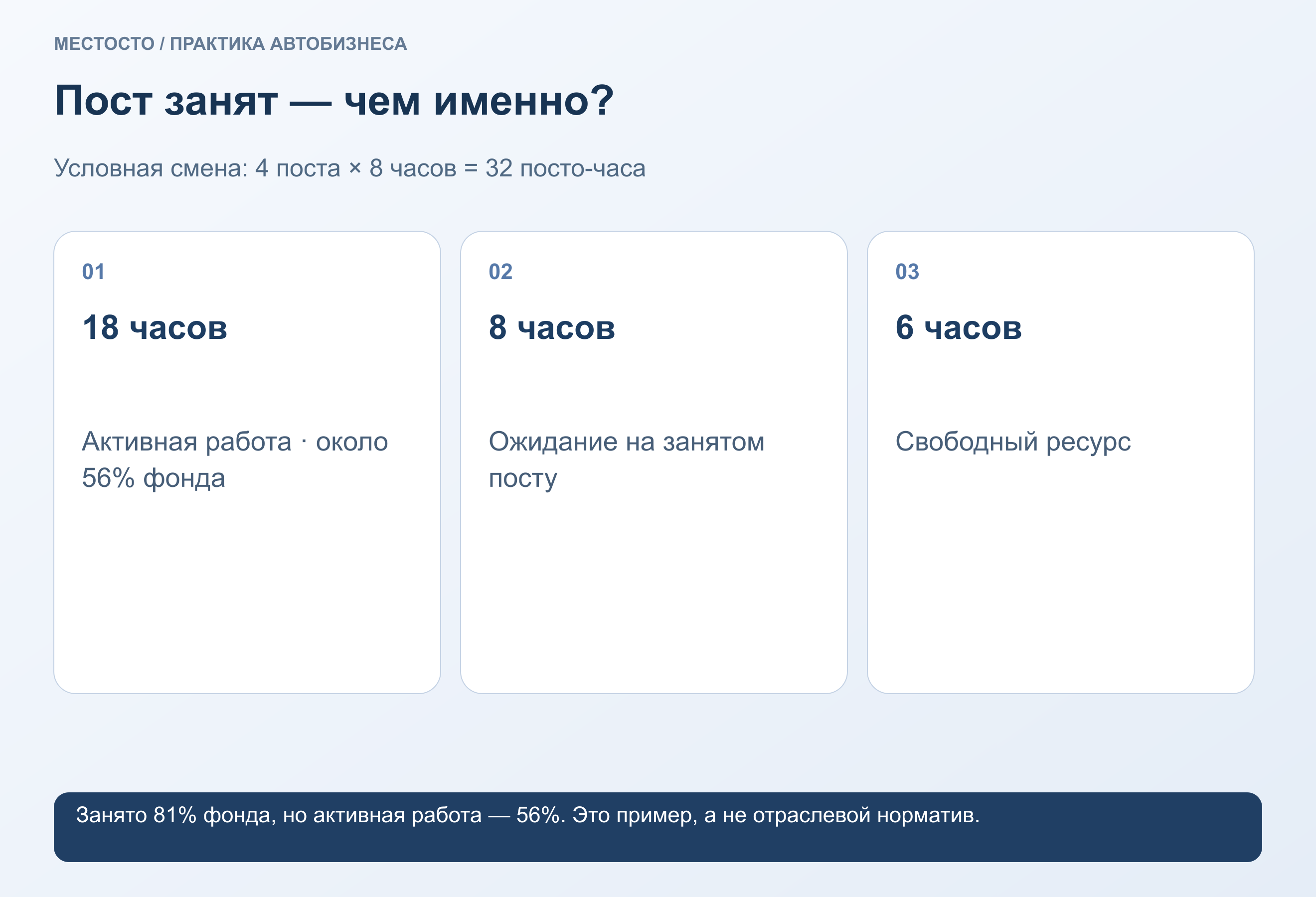

Учебный пример: четыре поста доступны по восемь часов — всего 32 посто-часа. Активная работа заняла 18 часов, ожидание на постах — 8, свободное время — 6. Физическая занятость составила 26/32, или около 81%, а доля активной работы — 18/32, или около 56%.
Это не норматив эффективности и не оценка сотрудников. Пример показывает, почему одинаковый показатель «занято» скрывает разные ситуации. Перемещение автомобиля возможно не всегда; оно должно быть технически допустимым и безопасным, а не способом улучшить отчёт.
Планируйте вход в ремонт
До постановки длительного заказа проверьте согласованный объём, доступность деталей и критичные зависимости. Если машина разобрана, а решение по дорогой детали не принято, пост может оказаться заблокирован на неизвестный срок.
Для диагностики оставляйте отдельный этап оценки. Не обещайте точную дату сложного ремонта, пока неясен объём и поставка. В расписании обозначайте степень определённости: подтверждённая работа, оценка после диагностики, ожидаемое поступление.
Защитите план от мелких постоянных вмешательств
Срочные короткие работы кажутся безобидными, но могут сдвигать выдачу уже принятых автомобилей. Определите, кто вправе менять очередь и как сообщает об этом приёмке. Приоритет должен учитывать обещания клиентам, готовность ресурсов и риски, а не громкость последнего звонка.
Запас времени выбирайте по собственной статистике задержек. Не стремитесь заполнить каждую минуту заранее: сложные операции и уточнения создают вариативность. Но и постоянный большой резерв без проверки причин лишает станцию полезной загрузки.
Ищите ограничение перед расширением площади
В течение нескольких недель соберите основные причины ожидания. Если задержка в деталях или согласовании, новый подъёмник может не решить проблему. Если ограничение действительно в геометрии помещения, доступе или количестве рабочих зон, данные помогут обосновать перепланировку или поиск новой площадки.
На ежедневном разборе достаточно увидеть застрявшие заказы и обещания по выдаче. На недельном — выбрать повторяющуюся причину и проверить эффект одного изменения. Так показатель загрузки превращается в управленческий инструмент.
Вопросы по теме
Нужно ли стремиться к стопроцентной записи?
Полная запись без резерва и проверки ресурсов может увеличить задержки. Ориентируйтесь на реальные сроки и вариативность работ.
Когда действительно нужен ещё один пост?
Когда данные показывают ограничение рабочей площади, а не ожидание запчастей, согласований или специалиста.
